Bài 1.1: Dự án và phần mềm quản lí dự án - Chuyên đề Tin học 12 Chân trời sáng tạo>
Nhóm của em quyết định thực hiện Công trình Thanh niên với nội dung Xây dựng website thông tin về một di tích lịch sử ở địa phương. Em hãy nêu những thách thức có thể xảy ra trong quá trình triển khai Công trình Thanh niên này.
Tổng hợp đề thi học kì 2 lớp 12 tất cả các môn - Chân trời sáng tạo
Toán - Văn - Anh - Hoá - Sinh - Sử - Địa
Câu 1
Trả lời câu hỏi khởi động trang 6 Chuyên đề Tin học 12 Chân trời sáng tạo
Nhóm của em quyết định thực hiện Công trình Thanh niên với nội dung Xây dựng website thông tin về một di tích lịch sử ở địa phương. Em hãy nêu những thách thức có thể xảy ra trong quá trình triển khai Công trình Thanh niên này.
Lời giải chi tiết:
Nhóm của em quyết định thực hiện Công trình Thanh niên với nội dung Xây dựng website thông tin về một di tích lịch sử ở địa phương. Sẽ có những thách thức có thể xảy ra trong quá trình triển khai Công trình Thanh niên này. Những thách thức này cần được nhận diện và lập kế hoạch giải quyết từ trước để đảm bảo Công trình Thanh niên thành công. Đó là:
- Việc thu thập thông tin chi tiết, chính xác về di tích lịch sử có thể gặp khó khăn. Nguồn tài liệu có thể phân tán, không đầy đủ hoặc không dễ dàng truy cập, hoặc thu thập mật nhiều thời gian. Ngoài ra, khi thu thập cần phải đảm bảo thông tin đã thu thập là đáng tin cậy và đã được kiểm chứng.
- Thời gian, nhân lực và tài chính để thực hiện dự án có thể bị hạn chế. Muốn xây dựng một website chất lượng, cần phải có đủ nguồn lực để hoàn thành các công việc từ thu thập thông tin, thiết kế, lập trình, cho đến quản lý nội dung và quảng bá website.
- Sau khi website hoàn thành, việc quảng bá để thu hút người dùng cũng là nhiệm vụ lớn. Cần xây dựng kế hoạch quảng bá hiệu quả để website được biết đến rộng rãi và thu hút sự quan tâm của mọi người.
- Có thể khó khăn trong việc tạo giao diện thân thiện với người dùng, tối ưu hóa hiệu suất website, đảm bảo tính tương thích trên nhiều thiết bị và nền tảng khác nhau.
- Cần phải có kế hoạch dài hạn và cam kết tiếp tục duy trì dự án sau khi hoàn thành để nâng cấp, bảo trì website.
- Cần phải áp dụng các biện pháp bảo mật để tránh các rủi ro về an ninh mạng trên website.
- Các thành viên trong quá trình thực hiện cũng cần phải phối hợp tốt, giao tiếp rõ ràng và cùng nhau giải quyết các vấn đề phát sinh trong quá trình thực hiện dự án.
1 Câu 1
Trả lời câu hỏi 1 trang 6 Chuyên đề Tin học 12 Chân trời sáng tạo
Việc xây dựng website thông tin về một di tích lịch sử ở địa phương nhằm thực hiện Công trình Thanh niên có phải là một dự án không?
Lời giải chi tiết:
Việc xây dựng website thông tin về một di tích lịch sử ở địa phương nhằm thực hiện Công trình Thanh niên có thể được coi là một dự án. Vì dựa vào các yếu tố sau:
- Có mục tiêu cụ thể: Mục tiêu của dự án là tạo ra một website cung cấp thông tin về di tích lịch sử, giúp nâng cao nhận thức và sự hiểu biết của cộng đồng về giá trị lịch sử và văn hóa của di tích.
- Có phạm vi công việc rõ ràng: Dự án gồm có các công việc như thu thập thông tin, thiết kế và xây dựng website, kiểm tra và hoàn thiện website, và cuối cùng là quảng bá website đến mọi người.
- Có kế hoạch và quản lý: Dự án xây dựng website cần có một kế hoạch chi tiết, bao gồm các bước, các công việc cụ thể, phân công nhiệm vụ cụ thể cho các thành viên, đồng thời quản lý tiến độ thực hiện để đảm bảo hoàn thành đúng thời hạn cho phép.
- Có thời gian thực hiện cụ thể từ khi lên kế hoạch, triển khai các công việc cho đến khi hoàn thành và đưa vào sử dụng.
- Có nguồn lực xác định: Dự án cần các nguồn lực như: về nhân lực (thành viên trong nhóm), tài chính và thời gian để thực hiện.
- Kết quả cuối cùng của dự án là một website hoạt động có đầy đủ thông tin diện mạo theo yêu kế hoạch.
1 Câu 2
Trả lời câu hỏi 2 trang 6 Chuyên đề Tin học 12 Chân trời sáng tạo
Bạn Nam tự xây dựng và duy trì một trang mạng xã hội cá nhân để lưu trữ các nội dung kiến thức hay, bổ ích và chia sẻ cho nhiều người. Toàn bộ quá trình xây dựng, duy trì trang cá nhân của bạn Nam có được xem là dự án không?
Lời giải chi tiết:
Bạn Nam tự xây dựng và duy trì một trang mạng xã hội cá nhân để lưu trữ các nội dung kiến thức hay, bổ ích và chia sẻ cho nhiều người. Tuy nhiên toàn bộ quá trình xây dựng và duy trì trang mạng xã hội cá nhân của bạn Nam không được coi là một dự án theo định nghĩa chính thống về quản lý dự án vì những lí do sau:
- Không có thời hạn cụ thể: Việc bạn Nam duy trì trang cá nhân có thể diễn ra liên tục hoặc đứt quãng mà không có thời hạn kết thúc rõ ràng.Một dự án thường phải có thời gian thực hiện cụ thể, từ khi bắt đầu cho đến khi hoàn thành.
- Nguồn lực không cố định: Dự án thường yêu cầu nguồn lực xác định về nhân lực, tài chính và thời gian. Bạn Nam có thể tự mình thực hiện các công việc mà không cần đến sự phân bổ nguồn lực phức tạp. Việc duy trì một trang mạng xã hội cá nhân có thể không cần đến kế hoạch chi tiết về nguồn lực như vậy.
- Phạm vi và mục tiêu liên tục thay đổi: Bạn Nam có thể liên tục cập nhật và thay đổi nội dung theo thời gian mà không có một kế hoạch chi tiết từ đầu đến cuối. Trong khi một dự án thường có mục tiêu cụ thể và phạm vi công việc rõ ràng, việc xây dựng và duy trì trang mạng xã hội cá nhân có thể không có điểm kết thúc xác định.
- Không có kết quả cuối cùng cố định: Mặc dù trang cá nhân của bạn Nam có thể đạt được một số kết quả nhất định trong một khoảng thời gian nhất định nhưng đây không phải là kết quả cuối.
2 Câu 1
Trả lời câu hỏi 1 trang 8 Chuyên đề Tin học 12 Chân trời sáng tạo
Tìm hiểu và giới thiệu với các bạn về thông tin của phần mềm Project Libre: đơn vị phát triển, miễn phí hay thương mại, điểm nổi bật và hướng phát triển trong tương lai.
Lời giải chi tiết:
Tìm hiểu và giới thiệu với các bạn về thông tin của phần mềm Project Libre:
- Đơn vị phát triển: Đây là chương trình được phát triển từ năm 2012 bởi cộng đồng The ProjectLibre nhằm hỗ trợ người dùng theo dõi tiến độ các dự án của họ.
- Miễn phí hay thương mại: Đây là phần mềm miễn phí. Mục tiêu của ProjectLibre là cung cấp phần mềm quản lý dự án mã nguồn mở và miễn phí trên toàn thế giới và cung cấp các tính năng quản lý dự án toàn diện.
- Điểm nổi bật:
+Nó có hỗ trợ cho Microsoft Project 2010.
+Cho phép quản lý giá trị kiếm được
+ Biểu đồ Gantt
+Biểu đồ PERT.
+Sơ đồ cấu trúc phân tích tài nguyên.
+Sơ đồ kết cấu sự cố công việc.
+Báo cáo sử dụng công việc
+Nhập và xuất sang Microsoft Project 2010.
+Impresión
+Xuất sang PDF
+Giao diện người dùng dựa trên ruy-băng mới.
+Hỗ trợ đầy đủ cho Microsoft Project 2010.
- Hướng phát triển trong tương lai:
+ Mục tiêu của ProjectLibre là cung cấp phần mềm quản lý dự án mã nguồn mở và miễn phí trên toàn thế giới và cung cấp các tính năng quản lý dự án toàn diện.
+ Công ty đang phát triển phiên bản ProjectLibre Cloud, cho phép quản lý dự án trực tuyến trên nền tảng đám mây, giúp người dùng có thể truy cập và quản lý dự án từ bất kỳ đâu.
+ Dự kiến, Project Libre sẽ tập trung vào việc phát triển cộng đồng người dùng và cung cấp các tài liệu, hướng dẫn sử dụng chi tiết hơn để hỗ trợ người dùng tốt hơn.
+ Project Libre sẽ tiếp tục cải tiến các tính năng hiện có và bổ sung những tính năng mới để đáp ứng nhu cầu ngày càng cao của người dùng.
2 Câu 2
Trả lời câu hỏi 2 trang 8 Chuyên đề Tin học 12 Chân trời sáng tạo
Chuẩn bị các nội dung để khởi tạo một dự án mới với tên Xây dựng website thông tin giới thiệu trường của em bằng phần mềm ProjectLibre.
Lời giải chi tiết:
Chuẩn bị các nội dung để khởi tạo một dự án mới với tên Xây dựng website thông tin giới thiệu trường của em bằng phần mềm ProjectLibre như sau:
1. Mục tiêu của dự án
- Xây dựng website thông tin giới thiệu trường của em bao gồm các thông tin về lịch sử nhà trường, đội ngũ giáo viên, học sinh, cơ sở vật chất, các hoạt động, thành tích của trường.
- Hoàn thiện thiết kế giao diện website trong 2 tháng.
- Hoàn thiện các chức năng cơ bản của website trong 1 tháng.
- Kiểm tra, thử nghiệm và tinh chỉnh website trong 1 tháng.
- Ra mắt website chính thức sau 4 tháng kể từ khi bắt đầu dự án.
2. Phạm vi dự án
- Tìm hiểu, thu thập tài liệu về trường.
- Thiết kế giao diện website.
- Phát triển chức năng cho website ví dụ như: trang chủ, trang giới thiệu đội ngũ giáo viên, học sinh, cơ sở vật chất, trang hoạt động, trang liên hệ…
- Kiểm tra, thử nghiệm và sửa lỗi.
- Quảng bá website.
3. Nhân lực và phân công nhiệm vụ
* Nhân lực:
- Quản lý dự án: 1 người
- Nhân viên kiểm thử: 2 người
- Nhân viên viết nội dung: 2 người
- Thiết kế giao diện: 2 người
- Lập trình viên: 3 người
* Phân công nhiệm vụ:
- Quản lý dự án: Lên kế hoạch xây dựng website và giám sát tiến độ của dự án.
- Nhân viên viết nội dung: Thu thập và biên soạn thông tin, viết bài.
- Thiết kế giao diện: Thiết kế giao diện trang web.
- Lập trình viên: Viết các chức năng của website.
- Nhân viên kiểm thử: Kiểm tra thử nghiệm và phát hiện lỗi, đề xuất giải pháp.
4. Lên kế hoạch dự án trong ProjectLibre
- Hoàn thiện thiết kế giao diện website trong 2 tháng.
- Hoàn thiện các chức năng cơ bản của website trong 1 tháng.
- Kiểm tra, thử nghiệm và tinh chỉnh website trong 1 tháng.
- Ra mắt website chính thức sau 4 tháng kể từ khi bắt đầu dự án.
5. Lên lịch trình công việc và các mốc thời gian:
Lên lịch trình cho từng công việc cụ thể, xác định thời gian bắt đầu và kết thúc, đảm bảo các công việc liên quan được hoàn thành đúng hạn.
6. Quản lý rủi ro
- Xác định rủi ro: có thể xảy ra một số rủi ro như sau: thiếu nhân lực, thiếu tài chính, chậm tiến độ, lỗi kỹ thuật, …
- Biện pháp giảm thiểu rủi ro: Từ những dự báo rủi ro trên, lập phương án dự phòng. Nếu có rủi ro thực sự, tiến hành họp, đưa ra phương án tối ưu, thống nhất xử lý rủi ro 1 cách kịp thời.
7. Báo cáo và đánh giá
- Thường xuyên cập nhật tiến độ công việc cho các bên có liên quan.
- Sau khi hoàn thành dự án, tiến hành đánh giá kết quả đạt được so với mục tiêu ban đầu, rút kinh nghiệm cho các dự án khác.
2 Câu 3
Trả lời thực hành trang 8 Chuyên đề Tin học 12 Chân trời sáng tạo
Khởi tạo dự án Xây dựng website thông tin về một di tích lịch sử ở địa phương
Yêu cầu: Khởi tạo dự án với các thông tin như sau:
Tên dự án: Xây dựng website thông tin về một di tích lịch sử ở địa phương.
Người quản lí: An.
Ngày bắt đầu: 13/10/2023.
Ghi chú:
Dự án tham gia Công trình Thanh niên.
Nhân sự tham gia: An, Bình, Cúc, Dũng, Khang, Hoà.
Thời gian thực hiện: 30 ngày.
Đơn vị kiểm tra, đánh giá: Ban chấp hành Đoàn trường, Ban Giám hiệu nhà trường.
Bảng thông tin nhiệm vụ:
Tên nhiệm vụ (Name) |
Thời gian thực hiện (Duration) |
Bắt đầu |
0 ngày |
Thu thâp thông tin |
5 ngày |
Thiết kế |
10 ngày |
Hoàn thiện |
5 ngày |
Kết thúc |
0 ngày |
Lời giải chi tiết:
1. Kích hoạt phần mềm ProjectLibre.
2 Khởi tạo dự án: Nhập các dữ liệu để khởi tạo dự án Xây dựng website thông tin về một di tích lịch sử ở địa phương như Hình 2.
3 Ở khung làm việc bên trái, em nhập tên các nhiệm vụ vào các ô ở cột Name (Tên), nhập thời gian thực hiện vào các ô tương ứng ở cột Duration (Thời gian thực hiện) như ở Hình 4. Mặc định, mỗi nhiệm vụ đều được phần mềm ProjectLibre đặt thời gian thực hiện là 1 ngày (từ 08g00 đến 17g00).

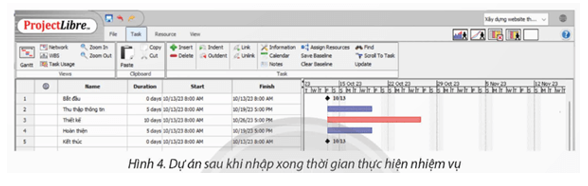

4. Để các nhiệm vụ được thực hiện một cách tuần tự, thời gian kết thúc của nhiệm vụ này trước thời gian bắt đầu của nhiệm vụ kia, em thực hiện việc liên kết các nhiệm vụ bằng phần mềm ProjectLibre như sau: Ở khung làm việc bên trái, nháy chọn nhiệm vụ Thu thập thông tin (dòng 2), nhấn giữ phím Ctrl rồi nháy chọn nhiệm vụ Thiết kế (dòng 3), trong dải lệnh Task, nháy chọn nút lệnh “. Link (Liên kết) để liên kết hai nhiệm vụ. Phần mềm ProjectLibre sẽ đặt nhiệm vụ ở dòng trên hoàn thành trước nhiệm vụ ở dòng dưới. Thực hiện tương tự với các nhiệm vụ còn lại. Kết quả như ở Hình 5.

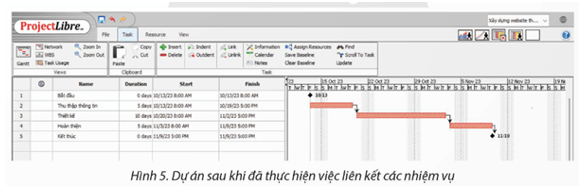

Lưu ý: Sau khi thực hiện liên kết các nhiệm vụ, quan sát khung làm việc bên trái, ở cột Predecessors (Nhiệm vụ hoàn thành trước), giá trị tại dòng 3 sẽ là 2 (nhiệm vụ dòng 2 hoàn thành trước khi thực hiện nhiệm vụ dòng 3). Em cũng có thể nhập trực tiếp giá trị vào ô này để thực hiện việc liên kết các nhiệm vụ tương ứng.
Quan sát biểu đồ Gantt ở khung làm việc bên phải, phần mềm ProjectLibre biểu diễn các thời gian thực hiện nhiệm vụ với những quy ước sau:
Hình thoi: các cột mốc;
Hình chữ nhật màu đỏ: những nhiệm vụ có ảnh hưởng trực tiếp đến thời gian kết thúc của dự án;
Hình chữ nhật màu xanh: những nhiệm vụ không ảnh hưởng đến thời gian kết thúc. Quan sát biểu đồ Gantt, em có thể thấy được thử tự thực hiện các nhiệm vụ, mối quan hệ ràng buộc giữa các nhiệm vụ và thông tin về tài nguyên được phân bổ cho từng nhiệm vụ.

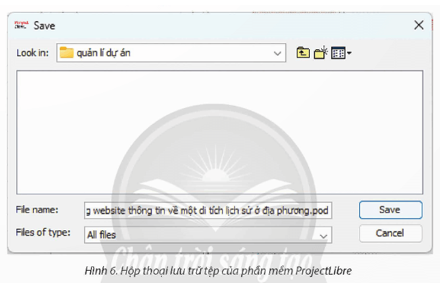

6 Để thực hiện lưu trữ tệp quản lí dự án, trong dải lệnh File, nháy chọn biểu tượng save . Trong hộp thoại Save (Hình 6), chọn địa điểm lưu trữ tập, đặt tên tệp là Xây dựng website thông tin về một di tích lịch sử ở địa phương pod. Sau đó nháy chọn Save.
Luyện tập Câu 1
Trả lời câu hỏi Luyện tập 1 trang 10 Chuyên đề Tin học 12 Chân trời sáng tạo
Theo em, sau khi hoàn tất việc nhập các nhiệm vụ của dự án, dự án này được thực hiện trong bao nhiêu ngày làm việc?
Lời giải chi tiết:
Sau khi hoàn tất việc nhập các nhiệm vụ của dự án "Xây dựng website thông tin về một di tích lịch sử ở địa phương" trong ProjectLibre, ta có thể tính thời gian thực hiện dự án dựa vào các nhiệm vụ đã được liệt kê như sau:
1. Ngày bắt đầu: 0 ngày (13/10/2023)
2. Ngày thu thâp thông tin: 05 ngày (13/10/2023 - 18/10/2023)
3. Ngày thiết kế: 10 ngày (19/10/2023 - 28/10/2023)
4. Ngày hoàn thiện: 05 ngày (29/10/2023 - 03/11/2023)
5. Ngày kết thúc: 0 ngày (03/11/2023)
Các nhiệm vụ ở trên được sắp xếp liên tiếp gối nhau mà không có khoảng trống giữa các nhiệm vụ. Nên tổng số ngày làm việc của dự án được tính: Từ ngày 13/10/2023 đến ngày 03/11/2023 (gồm 22 ngày)
Luyện tập Câu 2
Trả lời câu hỏi Luyện tập 2 trang 10 Chuyên đề Tin học 12 Chân trời sáng tạo
Trong trường hợp dự án phải hoàn thành trong 15 ngày làm việc, em hãy trình bày những điều chỉnh có thể áp dụng để đáp ứng được yêu cầu trên. Trong trường hợp không thể thay đổi số ngày thực hiện của từng nhiệm vụ, em phải điều chỉnh dự án như thế nào?
Lời giải chi tiết:
Trong trường hợp dự án phải hoàn thành trong 15 ngày làm việc, em trình bày những điều chỉnh có thể áp dụng để đáp ứng được yêu cầu trên. Trong trường hợp không thể thay đổi số ngày thực hiện của từng nhiệm vụ, em phải điều chỉnh dự án như sau:
1. Điều chỉnh thời gian thực hiện của từng nhiệm vụ
Trường hợp có thể thay đổi số ngày thực hiện của từng nhiệm vụ, chúng ta có thể rút ngắn thời gian thực hiện của các nhiệm vụ để tổng thời gian dự án không vượt quá 15 ngày làm việc.
Ví dụ:
Tên nhiệm vụ |
Thời gian thực hiện (Duration) |
Bắt đầu |
0 ngày |
Thu thâp thông tin |
3 ngày |
Thiết kế |
6 ngày |
Hoàn thiện |
5 ngày |
Kết thúc |
0 ngày |
Tổng thời gian dự án sau điều chỉnh là 14 ngày làm việc, phù hợp với yêu cầu 15 ngày làm việc.
2. Điều chỉnh dự án mà không thay đổi số ngày thực hiện của từng nhiệm vụ
Trong trường hợp không thể thay đổi số ngày thực hiện của từng nhiệm vụ, chúng ta có thể điều chỉnh dự án bằng cách thực hiện các nhiệm vụ song song (thực hiện đồng thời) để rút ngắn tổng thời gian dự án. Dưới đây là các điều chỉnh cụ thể:
- Thu thập thông tin (5 ngày) và Thiết kế (10 ngày). Vậy có thể được thực hiện song song trong 5 ngày đầu tiên và tiếp tục thực hiện thiết kế trong 5 ngày tiếp theo. Vậy là có thể rút ngắn tiến độ được 5 ngày.
- Hoàn thiện (5 ngày) có thể bắt đầu ngay khi Thiết kế hoàn thành.
Dưới đây là lịch trình sau khi điều chỉnh:
Nhiệm vụ |
Thời gian thực hiện (Duration) |
Ngày bắt đầu |
Ngày kết thúc |
Bắt đầu |
0 ngày |
13/10/2023 |
13/10/2023 |
Thu thâp thông tin |
5 ngày |
13/10/2023 |
17/10/2023 |
Thiết kế |
10 ngày |
13/10/2023 |
24/10/2023 |
Hoàn thiện |
5 ngày |
25/10/2023 |
29/10/2023 |
Kết thúc |
0 ngày |
29/10/2023 |
29/10/2023 |
Tổng thời gian dự án là 15 ngày làm việc:Từ ngày 13/10/2023 đến ngày 29/10/2023.
Vận dụng Câu 1
Trả lời câu hỏi Vận dụng 1 trang 11 Chuyên đề Tin học 12 Chân trời sáng tạo
a) Khởi tạo dự án Xây dựng website thông tin giới thiệu trường của em, nhập danh sách các nhiệm vụ và thực hiện liên kết các nhiệm vụ như sau:
STT |
Tên nhiệm vụ
|
Thời gian thực hiện (ngày) |
Nhiệm vụ liền trước |
1 |
Bắt đầu |
0 |
|
2 |
Phân công nhân sự |
1 |
1 |
3 |
Chuẩn bị chi phí, thiết bị |
1 |
2 |
4 |
Thu thập thông tin |
5 |
2 |
5 |
Chọn lựa giải pháp |
1 |
2 |
6 |
Chọn lựa giao diện |
1 |
5 |
7 |
Xử lí thông tin |
3 |
6 |
8 |
Xử lí hình ảnh |
5 |
6 |
9 |
Nhập dữ liệu mẫu |
1 |
8 |
10 |
Chỉnh sửa giao diện |
2 |
9 |
11 |
Nhập dữ liệu hoàn chỉnh |
5 |
10 |
12 |
Kiểm tra nhóm (lần 1) |
1 |
11 |
13 |
Chỉnh sửa lần 1 |
5 |
12 |
14 |
Kiểm tra của nhóm (lần 2) |
1 |
13 |
15 |
Chỉnh sửa lần 2 |
2 |
14 |
16 |
Kiểm tra của trường |
1 |
15 |
17 |
Chỉnh sửa lần 3 |
2 |
16 |
18 |
Bàn giao – Kết thức |
0 |
17 |
b) Ban Giám hiệu nhà trường muốn kiểm tra website qua 2 vòng: Ban chấp hành Đoàn trường kiểm tra vòng 1 (3 ngày), nhóm chỉnh sửa trong 3 ngày, sau đó Ban Giám hiệu kiểm tra vòng 2 (1 ngày). Em sẽ điều chỉnh các nhiệm vụ đã nhập như thế nào đề thế hiện được đúng theo yêu cầu mới của Ban Giám hiệu nhà trường?
Lời giải chi tiết:
a) Khởi tạo dự án "Xây dựng website thông tin giới thiệu trường của em" và nhập danh sách các nhiệm vụ cùng với liên kết giữa các nhiệm vụ như sau:
STT |
Tên nhiệm vụ |
Thời gian thực hiện (ngày) |
Nhiệm vụ liền trước |
1 |
Bắt đầu |
0 |
|
2 |
Phân công nhân sự |
1 |
1 |
3 |
Chuẩn bị chi phí, thiết bị |
1 |
2 |
4 |
Thu thập thông tin |
5 |
2 |
5 |
Chọn lựa giải pháp |
1 |
2 |
6 |
Chọn lựa giao diện |
1 |
5 |
7 |
Xử lí thông tin |
3 |
6 |
8 |
Xử lí hình ảnh |
5 |
6 |
9 |
Nhập dữ liệu mẫu |
1 |
8 |
10 |
Chỉnh sửa giao diện |
2 |
9 |
11 |
Nhập dữ liệu hoàn chỉnh |
5 |
10 |
12 |
Kiểm tra nhóm (lần 1) |
1 |
11 |
13 |
Chỉnh sửa lần 1 |
5 |
12 |
14 |
Kiểm tra của nhóm (lần 2) |
1 |
13 |
15 |
Chỉnh sửa lần 2 |
2 |
14 |
16 |
Kiểm tra của trường |
1 |
15 |
17 |
Chỉnh sửa lần 3 |
2 |
16 |
18 |
Bàn giao – Kết thúc |
0 |
17 |
b) Ban Giám hiệu nhà trường muốn kiểm tra website qua 2 vòng: Ban chấp hành Đoàn trường kiểm tra vòng 1 (3 ngày), nhóm chỉnh sửa trong 3 ngày, sau đó Ban Giám hiệu kiểm tra vòng 2 (1 ngày). Em sẽ điều chỉnh các nhiệm vụ đã nhập để thế hiện được đúng theo yêu cầu mới của Ban Giám hiệu nhà trường như sau:
- Thêm nhiệm vụ kiểm tra của Ban chấp hành Đoàn trường (vòng 1): 3 ngày
- Thêm nhiệm vụ chỉnh sửa sau kiểm tra vòng 1: 3 ngày
- Kiểm tra của Ban Giám hiệu nhà trường: 1 ngày
STT |
Tên nhiệm vụ |
Thời gian thực hiện (ngày) |
Nhiệm vụ liền trước |
1 |
Bắt đầu |
0 |
|
2 |
Phân công nhân sự |
1 |
1 |
3 |
Chuẩn bị chi phí, thiết bị |
1 |
2 |
4 |
Thu thập thông tin |
5 |
2 |
5 |
Chọn lựa giải pháp |
1 |
2 |
6 |
Chọn lựa giao diện |
1 |
5 |
7 |
Xử lí thông tin |
3 |
6 |
8 |
Xử lí hình ảnh |
5 |
6 |
9 |
Nhập dữ liệu mẫu |
1 |
8 |
10 |
Chỉnh sửa giao diện |
2 |
9 |
11 |
Nhập dữ liệu hoàn chỉnh |
5 |
10 |
12 |
Kiểm tra nhóm (lần 1) |
1 |
11 |
13 |
Chỉnh sửa lần 1 |
5 |
12 |
14 |
Kiểm tra của nhóm (lần 2) |
1 |
13 |
15 |
Chỉnh sửa lần 2 |
2 |
14 |
16 |
Kiểm tra của Ban chấp hành Đoàn trường |
3 |
15 |
17 |
Chỉnh sửa sau kiểm tra vòng 1 |
3 |
16 |
18 |
Kiểm tra của Ban Giám hiệu |
1 |
17 |
19 |
Chỉnh sửa lần 3 |
2 |
18 |
20 |
Bàn giao – Kết thúc |
0 |
19 |
Vận dụng Câu 2
Trả lời câu hỏi Vận dụng 2 trang 11 Chuyên đề Tin học 12 Chân trời sáng tạo
Ngoài cách liên kết nhiệm vụ như đã hướng dẫn ở trên, phần mềm Project Libre còn cung cấp thêm phương pháp kéo thả trực tiếp trên biểu đồ Gantt để liên kết các nhiệm vụ với nhau. Em hãy tìm hiểu về phương pháp này và giới thiệu với các bạn trong nhóm.
Lời giải chi tiết:
Ngoài cách liên kết nhiệm vụ như đã hướng dẫn ở trên, phần mềm Project Libre còn cung cấp thêm phương pháp kéo thả trực tiếp trên biểu đồ Gantt để liên kết các nhiệm vụ với nhau. Em sẽ giới thiệu phương pháp này với bạn bè trong nhóm như sau:
Phương pháp kéo thả trực tiếp trên biểu đồ Gantt để liên kết các nhiệm vụ throng ProjectLibre
Phần mềm ProjectLibre cung cấp một phương pháp trực quan và dễ sử dụng để liên kết các nhiệm vụ với nhau thông qua biểu đồ Gantt. Dưới đây là hướng dẫn chi tiết về cách sử dụng phương pháp kéo thả này:
1. Mở dự án và hiển thị biểu đồ Gantt: Mở phần mềm ProjectLibre và mở dự án mà bạn đã khởi tạo. Sau đó chọn tab "Gantt Chart" để hiển thị biểu đồ Gantt.
2. Cách kéo thả để liên kết các nhiệm vụ
- Chọn nhiệm vụ bắt đầu: Trên biểu đồ Gantt, tìm nhiệm vụ bạn muốn thiết lập làm nhiệm vụ bắt đầu liên kết.
- Chọn nhiệm vụ kết thúc: Tìm nhiệm vụ bạn muốn thiết lập làm nhiệm vụ kết thúc liên kết.
- Kéo thả liên kết như sau: Di chuyển chuột đến thanh màu xanh hoặc hộp bên cạnh tên của nhiệm vụ bắt đầu, một biểu tượng hình mũi tên nhỏ sẽ xuất hiện. Nhấn và giữ chuột trái vào biểu tượng mũi tên. Kéo chuột đến thanh màu xanh hoặc hộp bên cạnh tên của nhiệm vụ kết thúc. Thả chuột trái để tạo liên kết giữa hai nhiệm vụ.
3. Kiểu liên kết nhiệm vụ: Có bốn kiểu liên kết nhiệm vụ chính:
- Finish-to-Start (FS): Nhiệm vụ A phải hoàn thành trước khi nhiệm vụ B có thể bắt đầu. Đây là kiểu liên kết phổ biến nhất và mặc định khi sử dụng phương pháp kéo thả.
- Start-to-Start (SS): Nhiệm vụ A phải bắt đầu trước khi nhiệm vụ B có thể bắt đầu.
- Finish-to-Finish (FF): Nhiệm vụ A phải hoàn thành trước khi nhiệm vụ B có thể hoàn thành.
- Start-to-Finish (SF): Nhiệm vụ A phải bắt đầu trước khi nhiệm vụ B có thể hoàn thành (ít khi sử dụng).
4. Thay đổi kiểu liên kết
- Chọn nhiệm vụ liên kết: Nhấn vào nhiệm vụ có liên kết mà bạn muốn thay đổi như sau: Mở hộp thoại "Task Information". Nhấn đúp chuột vào nhiệm vụ hoặc nhấn chuột phải và chọn "Task Information".
- Chỉnh sửa kiểu liên kết: Trong hộp thoại "Task Information", chọn tab "Predecessors". Tại cột "Type", chọn kiểu liên kết bạn mong muốn (FS, SS, FF, SF) từ danh sách.
Lưu thay đổi: Nhấn "OK" để lưu thay đổi và đóng hộp thoại.


Các bài khác cùng chuyên mục
- Bài 3.6: Phân tích tương quan - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.5: Kiểm định giả thuyết thống kê - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.4: Độ tập trung và phân tán của dữ liệu - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.3: Biểu diễn dữ liệu bằng biểu đồ - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.2: Thống kê dữ liệu với PivotTable - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.6: Phân tích tương quan - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.5: Kiểm định giả thuyết thống kê - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.4: Độ tập trung và phân tán của dữ liệu - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.3: Biểu diễn dữ liệu bằng biểu đồ - Chuyên đề Tin học 12 Chân trời sáng tạo
- Bài 3.2: Thống kê dữ liệu với PivotTable - Chuyên đề Tin học 12 Chân trời sáng tạo
